Єгипет звинуватив «Росатом» у порушенні стандартів безпеки на АЕС Ель-Дабаа

Управління атомних електростанцій Єгипту надіслало «Росатому» лист із переліком технічних дефектів на будівництві АЕС «Ель-Дабаа» та звинуваченнями в умисній недбалості.
У конфіденційному листі від 4 червня, адресованому керівництву «Росатома», єгипетський регулятор описав дефекти, які впливають на кілька реакторних блоків, і порушення культури ядерної безпеки на майданчику першої в країні АЕС. Документ також містить згадку про «умисну недбалість» з боку однієї з посадових осіб, залучених до проєкту, та фіксує затримки будівництва й інженерні проблеми.

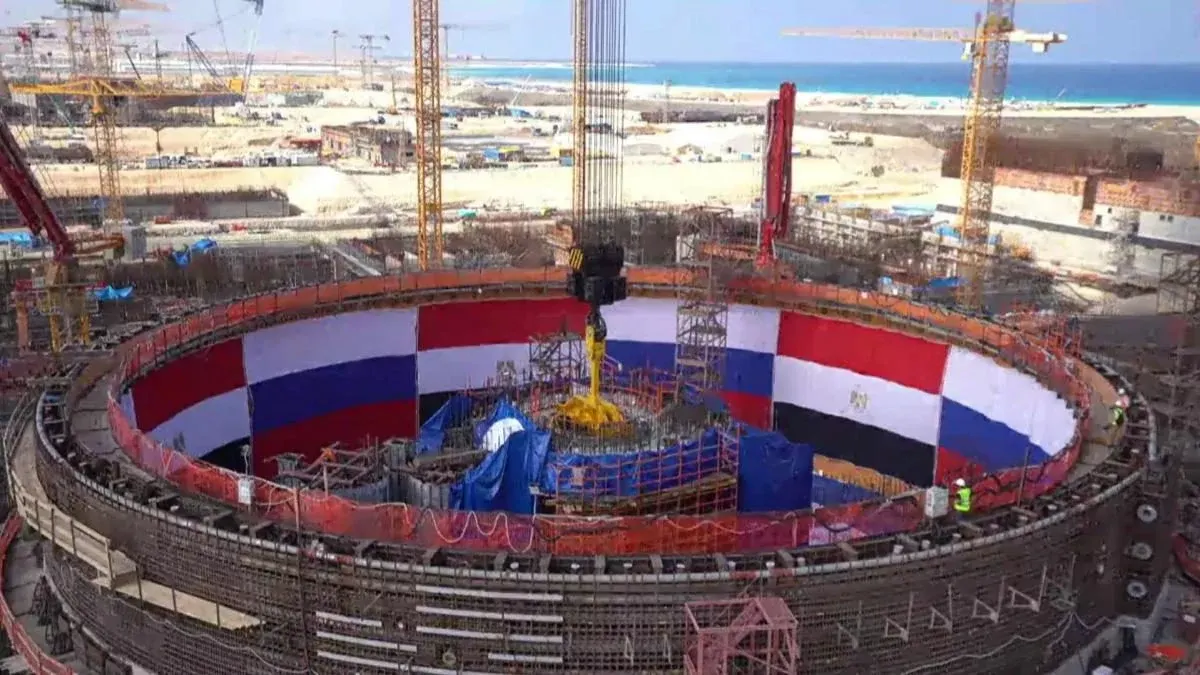

За даними документа, на незавершених блоках виявлено повторні серйозні дефекти бетону, зокрема порожнечі за металевою обшивкою на блоці 4, дефекти фундаментних плит блоків 1, 2 та 3, ремонт яких тривав рік, а також дефекти стільникової структури в циліндричній стіні будівлі реактора на блоці 4. Єгипетська сторона звинувачує російську компанію в «оманливих методах» та «фіктивній роботі», оскільки, попри заяви про завершення будівництва більш ніж наполовину, візуальний огляд свідчить, що основні будівлі ядерного острова ще на стадії підземних робіт.
Окремо згадується інцидент, коли робітник після важкого відкритого перелому був таємно перевезений до приватного автомобіля замість виклику швидкої. Єгипетська влада вважає, що це зроблено навмисно для приховування події. Також зафіксовано випадки вживання алкоголю на робочому місці, використання підроблених перепусток і несанкціоноване фотографування на території об'єкта.
Прем'єр-міністр Єгипту Мустафа Мадбулі в липні заявив, що очікує завершення всіх чотирьох реакторів Ель-Дабаа до 2030 року, а перший блок має почати виробляти електроенергію до 2028 року. Ядерне паливо на майданчик ще не завезено.
Технологія, що використовується в Єгипті, є тією ж, що й для угорського проєкту «Пакш II», який фінансується російськими кредитами. Угорський уряд нещодавно розпочав перевірку проєкту, а прем'єр-міністр Петер Мадяр зазначив, що об'єкт мав запрацювати до 2024 року, натомість на нього витрачено близько 2,8 мільярда євро, а сам майданчик він описав як «склади та дві великі бетонні ями».
Крім Єгипту та Угорщини, «Росатом» має проєкти в Туреччині та Китаї. У липні Німеччина схвалила угоду, яка дозволяє дочірній компанії російської корпорації допомагати у виробництві ядерних паливних стрижнів для станції в Нижній Саксонії, що викликало критику.
Читайте також
Ще в розділі «Атомна енергетика»
- Румунія зупинила єдину АЕС через обміління Дунаю та почала імпорт електроенергії
- Дунай обмілів: Румунія готується зупинити реактор АЕС Чернавода
- Румунія зупинила другий енергоблок АЕС Чернаводе через обміління Дунаю
- Угорщина затопила баржі в Дунаї, щоб зберегти охолодження АЕС «Пакш»
- Посуха і пожежі в ЄС: зупинка АЕС, евакуації та рекордне обміління річок
